Formblatt 442: Abnahme

Formblatt 442 protokolliert die Abnahme Ihrer Bauleistung. Warum Sie die förmliche Abnahme verlangen sollten und was Vorbehalte im Protokoll bedeuten.

Fassung: VHB Bund, Ausgabe 2017 – Stand 2019 · Geprüft am 31.08.2026

Die Abnahmeniederschrift kurz erklärt

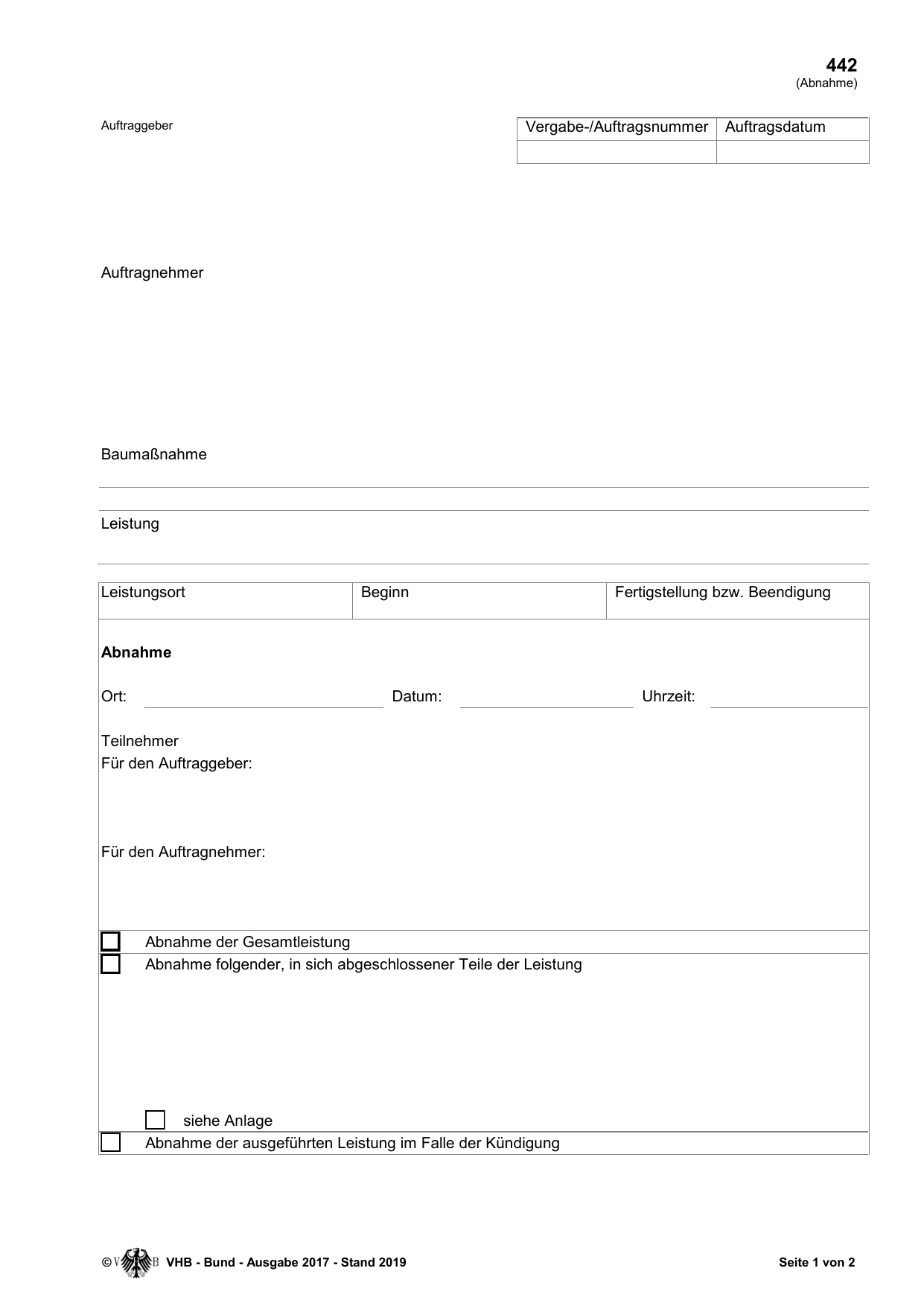

Formblatt 442 – offizieller Titel schlicht „Abnahme“ – ist die Niederschrift des Auftraggebers über die Abnahme Ihrer Bauleistung nach § 12 VOB/B. Die Abnahme ist der wichtigste Moment der Vertragsabwicklung: Ihre Leistung wird als vertragsgemäß gebilligt, die Gefahr geht auf den Auftraggeber über, die Verjährungsfrist für Mängelansprüche beginnt, und die Beweislast für später festgestellte Mängel wechselt zum Auftraggeber. Eine förmliche Abnahme findet statt, wenn eine Vertragspartei sie verlangt (§ 12 Abs. 4 VOB/B) – ab 10.000 Euro Auftragssumme schreiben die VHB-Richtlinien sie ohnehin vor. Verlangen Sie keine, tritt die fiktive Abnahme ein: 12 Werktage nach schriftlicher Fertigstellungsmitteilung oder 6 Werktage nach Beginn der Benutzung (§ 12 Abs. 5 VOB/B) – ohne gemeinsamen Befund und ohne dokumentierte Einwendungen Ihrerseits. Deshalb gilt: förmliche Abnahme mit Formblatt 442 verlangen, am Termin teilnehmen, Einwendungen zu Protokoll geben.

Wann müssen Sie die Abnahmeniederschrift abgeben?

Das Formblatt kommt zum Einsatz bei Abnahme der Gesamtleistung, bei Abnahme in sich abgeschlossener Teile und im Kündigungsfall (Richtlinien zu 442, 443 Nr. 1.1). Verlangen Sie die Abnahme nach Fertigstellung, muss der Auftraggeber sie binnen 12 Werktagen durchführen (§ 12 Abs. 1 VOB/B); auf Verlangen sind in sich abgeschlossene Teile besonders abzunehmen (§ 12 Abs. 2). Bei förmlicher Abnahme wird die Niederschrift unmittelbar nach der Begehung gefertigt und von beiden Seiten unterzeichnet; verweigern Sie die Unterschrift, wird das vermerkt, und Sie erhalten eine Ausfertigung. Findet keine förmliche Abnahme statt, teilt der Auftraggeber die Abnahme mit dem Formblatt schriftlich mit – Ihre Unterschrift ist dann nicht nötig. Wichtig für die Abnahmefähigkeit: Fehlen vertraglich geschuldete Unterlagen wie Betriebsunterlagen, Bestandspläne, Bedienungsanleitungen oder die Personalschulung, kommt eine Abnahme in der Regel nicht in Betracht (Richtlinien zu 442, 443 Nr. 1.5) – stellen Sie diese Unterlagen zum Termin bereit.

Was Sie in die Abnahmeniederschrift eintragen

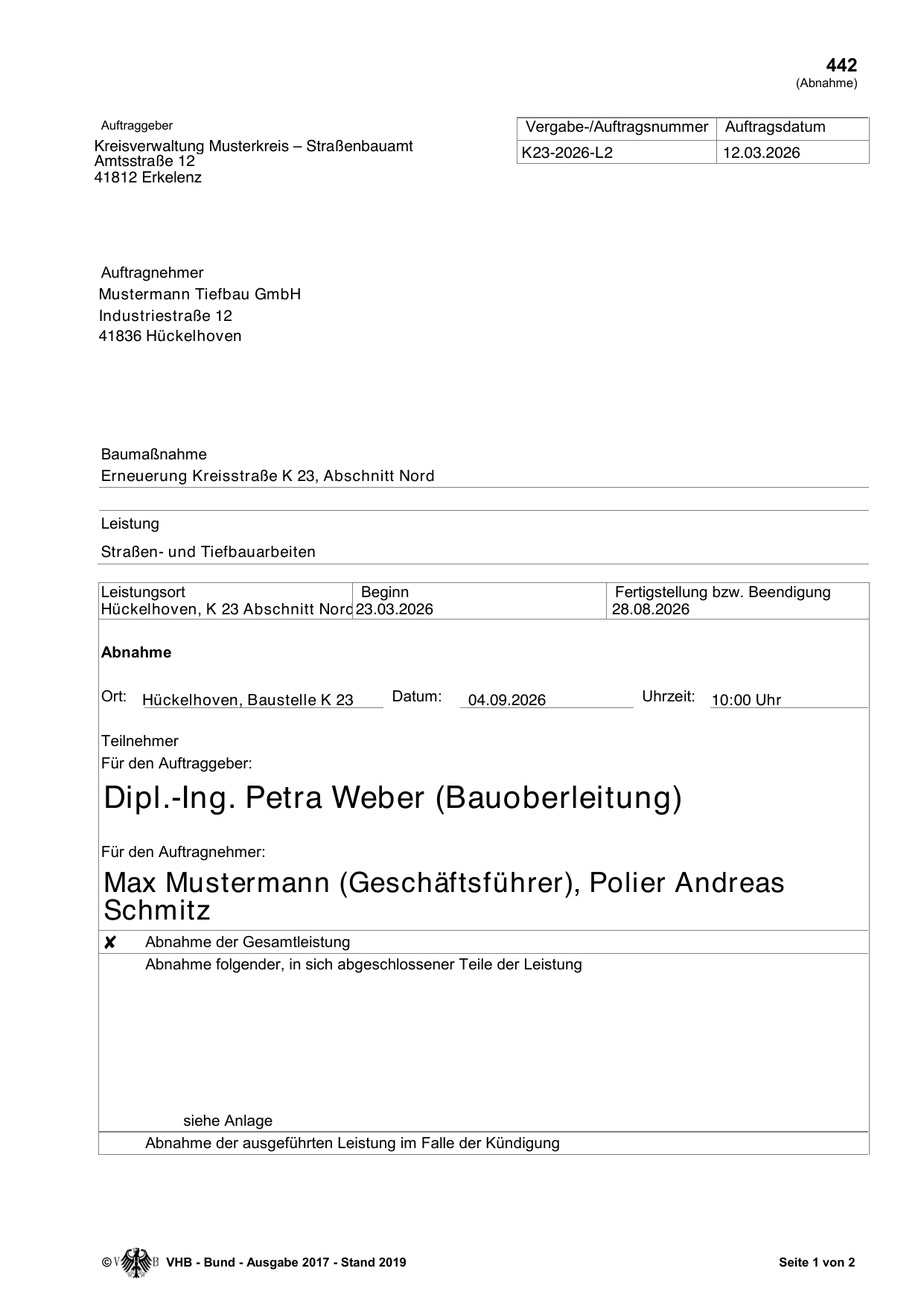

  1. Kopf: Vergabe-/Auftragsnummer, Auftraggeber, Auftragnehmer, Baumaßnahme, Leistung, Leistungsort, Beginn, Fertigstellung
  2. Abnahmetermin: Ort, Datum, Uhrzeit; Teilnehmer beider Seiten
  3. Gegenstand: Gesamtleistung / in sich abgeschlossene Teile / Leistung im Kündigungsfall (§ 8 Abs. 7 VOB/B)
  4. Zur Abnahme vorgelegte Unterlagen; Feststellungen: keine Mängel / Mängel (ggf. Anlage) / Mängel, die zur Kündigung führten
  5. Frist zur Mängelbeseitigung („unverzüglich, spätestens bis …“) mit Ersatzvornahme-Hinweis
  6. Ankreuzfeld „Die Abnahme wird verweigert, weil die festgestellten Mängel wesentlich sind.“
  7. Vertragsstrafen-Vorbehalt (Ankreuzfeld); Klausel „Alle übrigen Ansprüche bleiben unberührt“
  8. Unterschriften beider Seiten – Ihre nur bei gemeinsamer Abnahme erforderlich

Was passiert, wenn die Abnahmeniederschrift fehlt oder falsch ist?

Die Risiken liegen in den Rechtsfolgen. Wegen wesentlicher Mängel kann die Abnahme bis zur Beseitigung verweigert werden (§ 12 Abs. 3 VOB/B; das Formblatt hat dafür ein eigenes Ankreuzfeld). Vor der Abnahme sind Sie für die vertragsgemäße Leistung beweispflichtig – auch für protokollierte Mängel und geringe Restarbeiten (Richtlinie 400 Nr. 11.3). Den Vertragsstrafen-Vorbehalt nimmt der Auftraggeber regelhaft ins Protokoll auf, auch wenn noch offen ist, ob Sie die Fristüberschreitung zu vertreten haben (Richtlinie 400 Nr. 10.3; § 11 Abs. 4 VOB/B) – ohne Vorbehalt bei der Abnahme kann er die Strafe später nicht mehr verlangen. Lassen Sie es zur fiktiven Abnahme kommen, fehlt der gemeinsame Befund: Vorbehalte muss der Auftraggeber Ihnen dann binnen der Fristen des § 12 Abs. 5 mitteilen, aber Ihre Einwendungen stehen nirgends. Und verwechseln Sie 442 nicht mit 443: Die Abnahme von Mängelbeseitigungsleistungen läuft über das eigene Formblatt – mit neuer zweijähriger Verjährungsfrist für diese Leistung.

Worauf Sie achten müssen

  • Auf die förmliche Abnahme verzichten: Die fiktive Abnahme nach § 12 Abs. 5 VOB/B kommt ohne gemeinsamen Befund und ohne Ihre protokollierten Einwendungen.
  • Übergabe an den Nutzer mit der Abnahme gleichsetzen – die Übergabe an die nutzende Verwaltung ersetzt die Abnahme nach § 12 VOB/B nicht.
  • Geschuldete Unterlagen (Bestandspläne, Bedienungsanleitungen, Schulung) nicht zum Termin bereitstellen – dann kommt die Abnahme in der Regel nicht in Betracht.
  • Den Vertragsstrafen-Vorbehalt im Protokoll unterschätzen – er wird regelhaft aufgenommen und hält den Anspruch offen.

Die Abnahmeniederschrift nie wieder von Hand suchen

brixl macht aus § 12 VOB/B einen Ablauf: Abnahme rechtzeitig verlangen, Unterlagen fürs Protokoll zusammenstellen, Fristen und Vorbehalte nachhalten – damit die Abnahme Ihre Verjährung startet und nicht Ihre Beweislast verlängert.

brixl ist die KI-Plattform für die deutsche Baubranche, die Bauausschreibungen aus allen öffentlichen Portalen aggregiert und mit nachvollziehbarer KI qualifiziert. Zu jeder Ausschreibung sehen Sie, welche Formblätter gefordert sind, mit Verweis auf die Stelle in den Vergabeunterlagen — und Ihre Firmenangaben stehen schon drin.

Die Abnahmeniederschrift nach Bundesland

VergabehandbuchBesonderheitFormular
BundFormblatt 442 „Abnahme“, Stand 2019; Richtlinien zu 442, 443 mit 10.000-Euro-Grenze für die förmliche Abnahme (Nr. 1.3).Öffnen
BayernFormblatt 4420 „Abnahme [H/StB/Wa]“ (ersetzt seit August 2020 die 442.H/442.StB): eigenständig gegliedert mit Formularüberschrift „Abnahmeniederschrift“, Abschnitt „Verlangen einer förmlichen Abnahme“, nicht erbrachten Leistungen und Verjährungsfristen-Tabelle je Gewerk; daneben 4400 Abnahmeverlangen und 4431 Mängelrüge.Öffnen

Amtliche Quellen

Verbindlich ist immer das Formblatt aus den Vergabeunterlagen der jeweiligen Ausschreibung — nicht der Download hier.

Häufige Fragen

Warum sollte ich die förmliche Abnahme verlangen?

Nur sie erzeugt einen gemeinsamen, unterschriebenen Befund mit Ihren Einwendungen und bindet Vorbehalte des Auftraggebers (Mängel, Vertragsstrafe) an einen festen Termin. Ohne Verlangen tritt die fiktive Abnahme ein – 12 Werktage nach Fertigstellungsmitteilung oder 6 Werktage nach Benutzungsbeginn.

Was bewirkt die Abnahme rechtlich?

Billigung der Leistung als vertragsgemäß, Gefahrübergang auf den Auftraggeber, Beginn der Verjährungsfrist für Mängelansprüche und Beweislastwechsel: Ab der Abnahme muss der Auftraggeber Mängel beweisen, vorher Sie die vertragsgemäße Erfüllung.

Muss ich die Abnahmeniederschrift unterschreiben?

Nur bei gemeinsamer Abnahme ist Ihre Unterschrift vorgesehen; verweigern Sie sie, wird das vermerkt und Sie erhalten trotzdem eine Ausfertigung. Bei schriftlicher Mitteilung der Abnahme ohne Termin entfällt Ihre Unterschrift ganz.

30 Minuten mit dem Gründer

Sehen Sie die Abnahmeniederschrift an einer echten Ausschreibung

Bringen Sie eine Ausschreibung mit, die Sie gerade bearbeiten. Wir zeigen live, welche Formblätter sie verlangt, was brixl vorausfüllt und wo Sie noch selbst ran müssen.

Gehört dazu

Weitere Formblätter
